国网内江供电公司:打造坚强智能电网 赋能绿色低碳发展

时间:2025-05-07 16:13:06 来源:内江广播电视台


当前正值迎峰度夏准备关键期,为更好地服务地方经济发展,国网内江供电公司加强电网建设、服务民生用电,以提高供电质量为抓手,积极谋划电网建设项目,通过电网建设、设备升级改造等一系列措施不断完善区域电网结构,全面开启电网建设“加速度”。

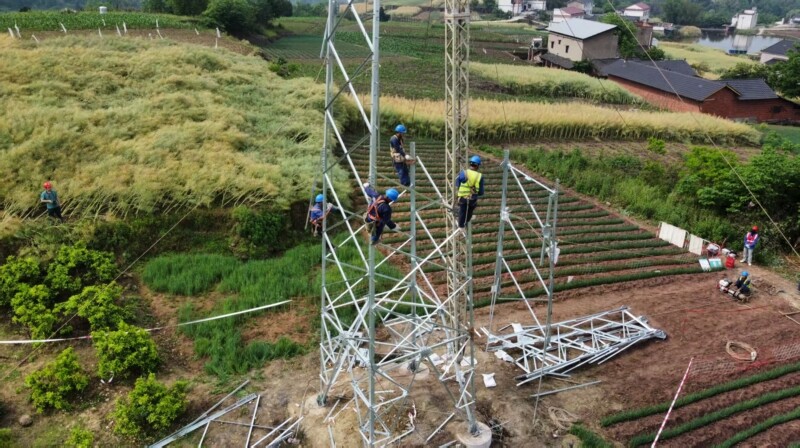

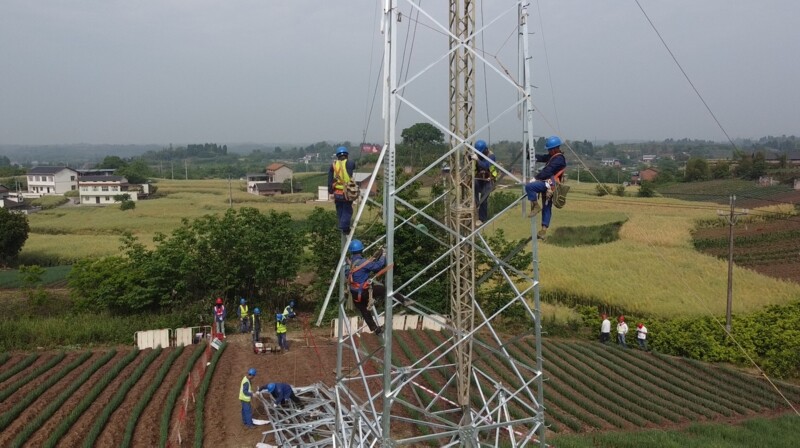

近日,记者在威远县界牌镇35千伏线路新建工程组塔现场看到,电力施工人员正加快进行组塔作业,高达30米的输电铁塔在附着式抱杆与电动绞磨的协同作业下节节攀升,地面组装、构件吊装、螺栓紧固等工序环环相扣,现场工作忙而有序,安全可控,铁塔组立如火如荼。


内江星原电力集团有限责任公司现场负责人杨帆


“为了加快铁塔组立工作,我们分成了材料运送小组、地面片装小组、现场组塔小组共三个工作小组,每个小组各司其职,全力开展组塔工作。”内江星原电力集团有限责任公司现场负责人杨帆告诉记者:“目前我们能够一天组立一基铁塔。比如今天我们现场有12个人,这基铁塔全高有30米,我们结合现场实际情况采用了附着式抱杆组塔方式,通过绞磨牵引助力,只需要一天时间就能保质保量完成组立。”

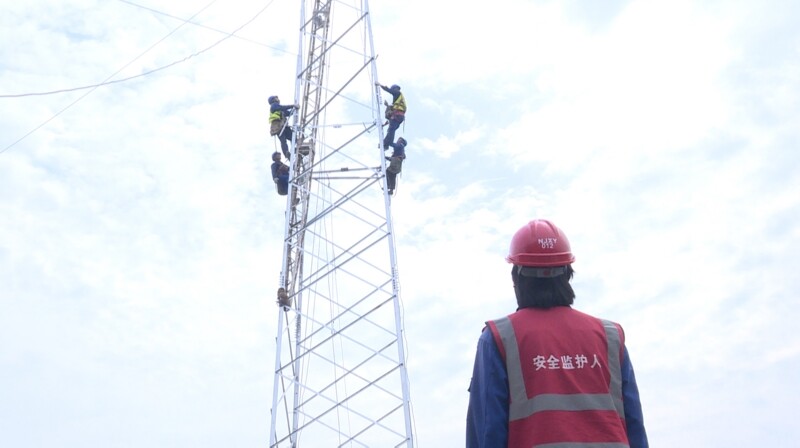

绑定安全绳

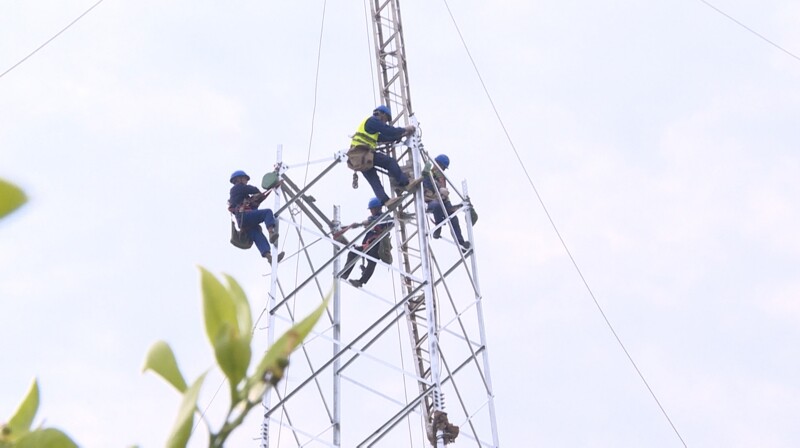

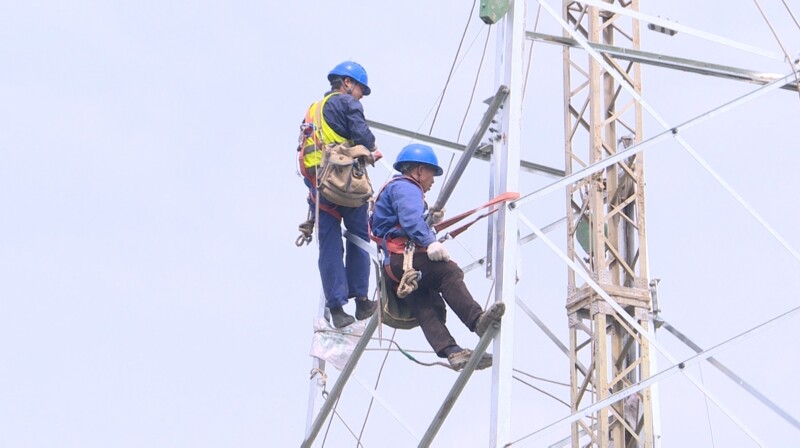

高空组塔


为进一步提高组立铁塔的效率,减少塔上人员施工时间,保障施工安全,工程项目部充分整合人员力量,采用“模块化流水线”施工方案,使每项工作的人员相对固定,不仅安全得到保障,工程进度也极大地加快,通过标准化作业流程与机械化施工结合,加快铁塔组立速度。


现场监理人员李黄勇


现场监理人员李黄勇表示:“今天这基铁塔采用人工组立,属于我们的三级风险。作为监理人员要全程监督,规范现场安全文明施工,杜绝现场违章及冒险作业,督促工程整体进度,查看现场安全措施,有没有落实到位,全力保证现场施工安全。同时按照设计要求严格把控现场施工质量,对施工工艺流程等进行监督,全力确保工程的安全和质量。”



据了解,该35千伏线路全长17.71公里,全线新建56基铁塔,目前已经组立完成32基铁塔。接下来,国网内江供电公司还将通过机械化和人工组立相结合的方式继续推进铁塔组立,确保按期完成工程建设,项目建成投运后将进一步提高威远电网的供电能力和供电可靠性。




记者:李万简
编辑:张琼丹
审核:曾媛
