提高供电质量!35千伏全安输变电工程建设有序推进
时间:2023-02-22 16:55:17 来源:内江广播电视台记者从国网内江供电公司了解到,作为国网内江供电公司示范工程和助力乡村振兴重点工程,35千伏全安输变电工程各单项工程正在有序建设中。

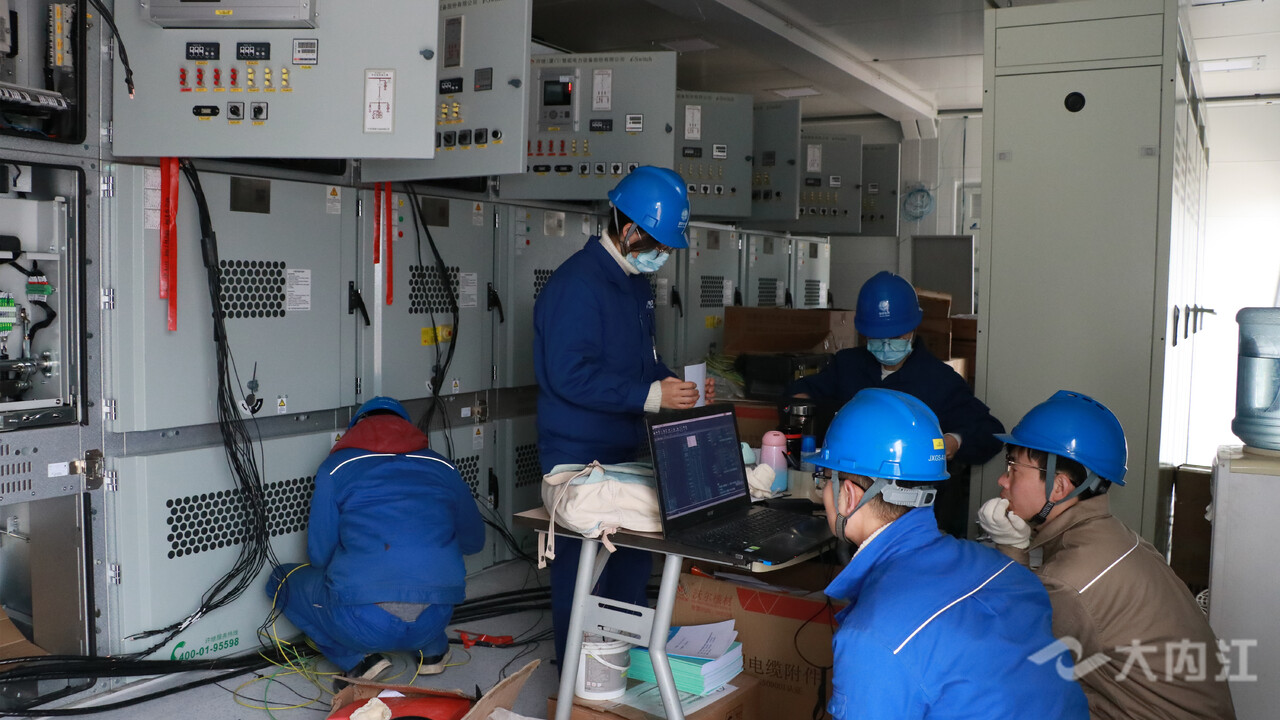

▲施工现场
近日,记者在位于市中区全安镇湾桥村的35千伏全安输变电工程施工现场看到,施工人员正在站内开展一次电气设备高压电缆头和二次电气设备接线电缆头的制作工作。目前,该工程已完成两台主变、两台电容器、站内变压器以及预制舱的安装工作,二次电缆头和一次电缆头的制作工作分别完成80%和50%以上。

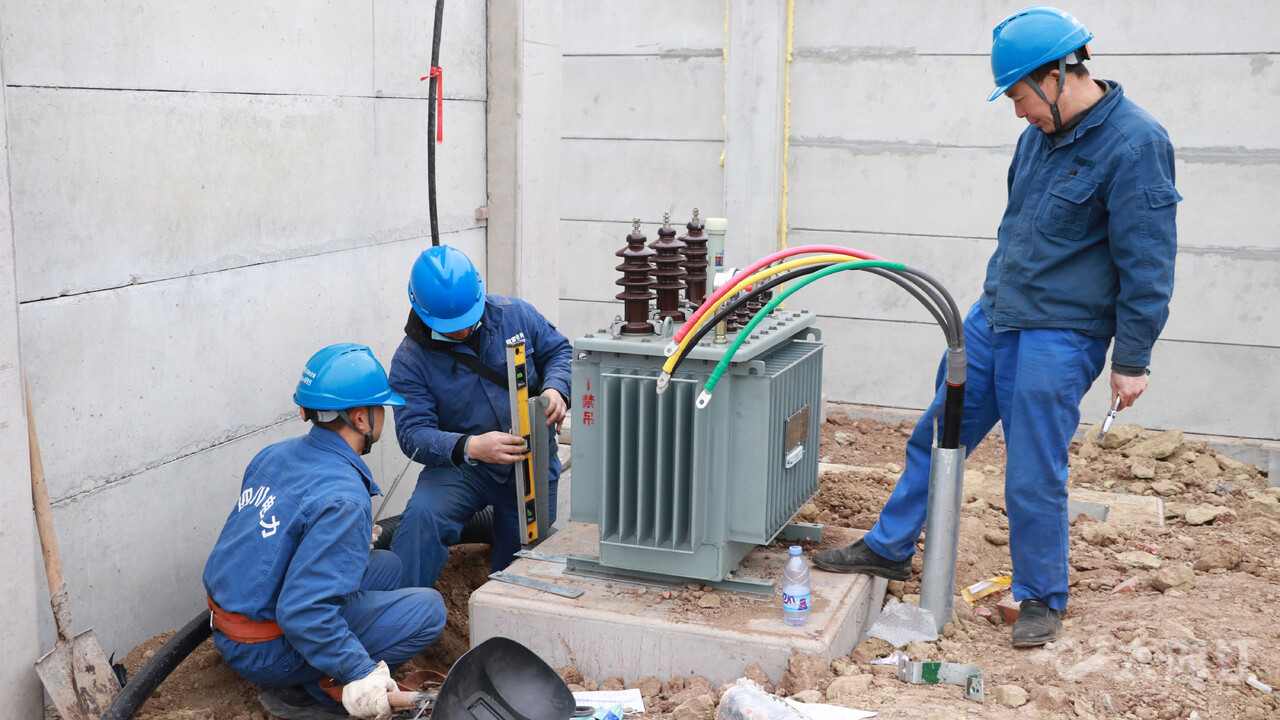

▲国网内江供电公司星原公司工作人员 李静
国网内江供电公司星原公司工作人员李静告诉记者,工程建成后,将有效满足全安片区负荷增长需求,解决全安片区用电问题,完善片区网络结构提高供电质量,为乡村振兴增添新动能。

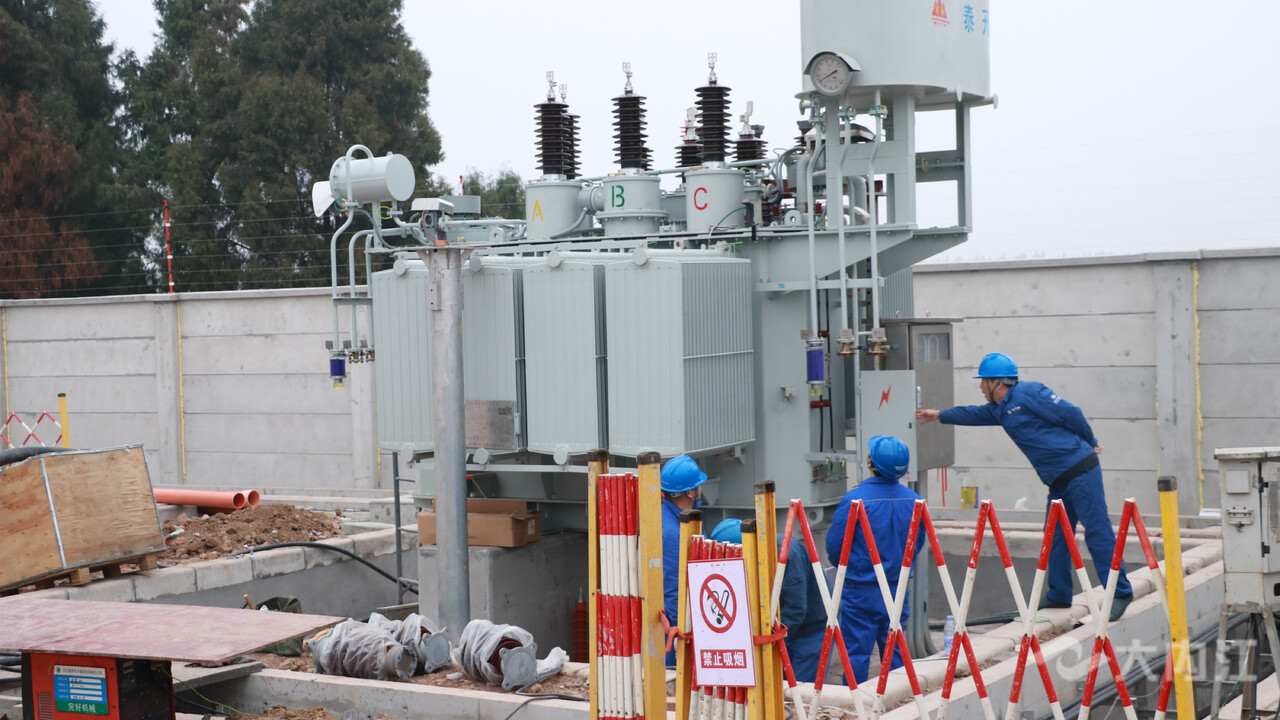

▲施工现场
据了解,今年内江供电公司将把解决服务好“三农”用电问题作为电力助推乡村振兴的重点工作任务,科学规划布局,使电源点分布更加合理,同时新建农网线路,增强供电质量,提高供电可靠性。
